11月21日深夜,在集团领导的指导下,业务管理部的协调和各单位的支持下,数据技术开发中心圆满完成集团四层机房核心网络升级改造工程。至此,从2021年4月8日影视大楼五层核心网络升级改造工程“开局篇”的顺利完成到今年打好的四层机房核心网络再升级“收官战”,数据中心3年磨一剑,圆满完成集团整体网络架构的改造升级,正式迈入网络万兆新时代。
时间是功夫!35分钟实现全网业务无感割接

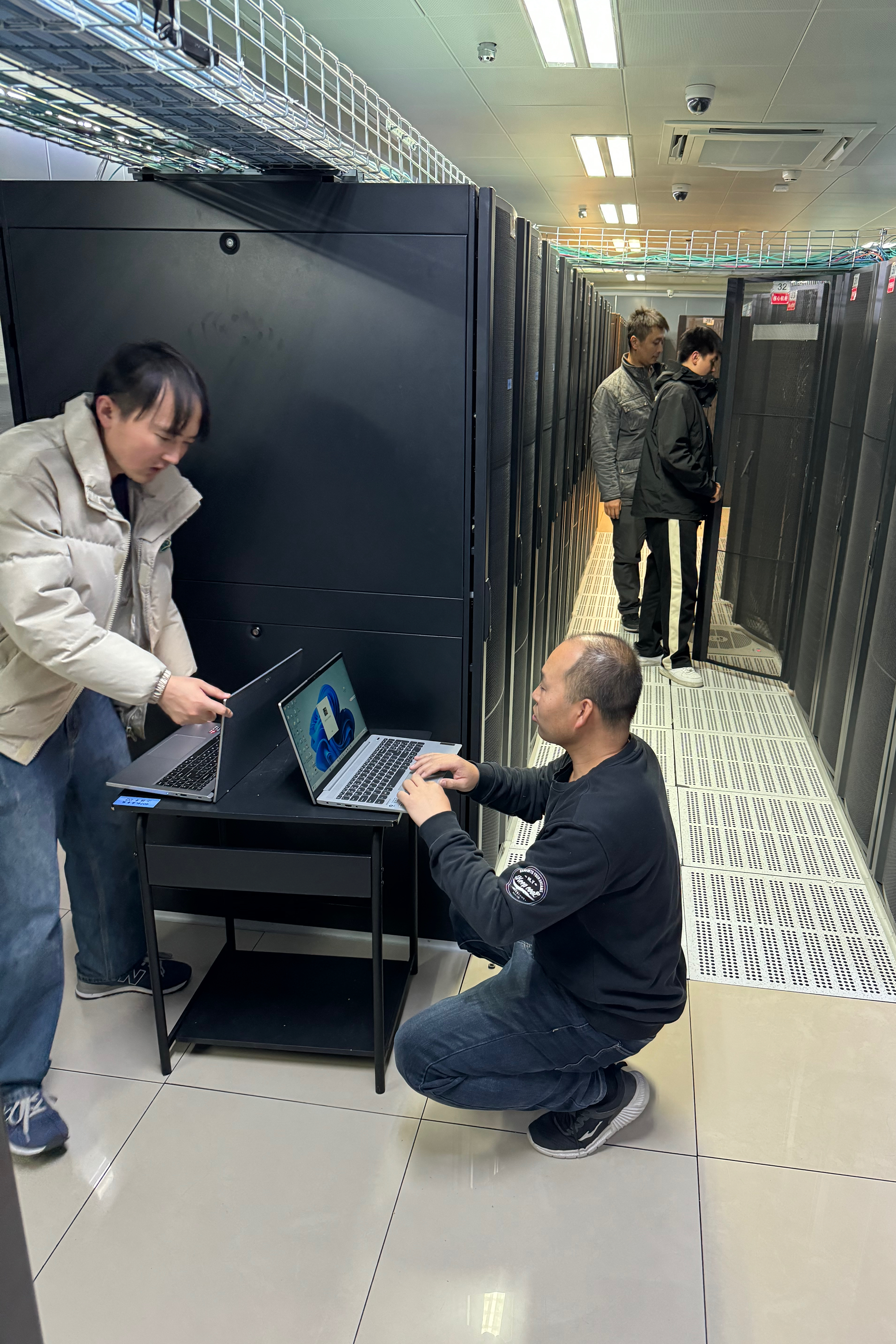

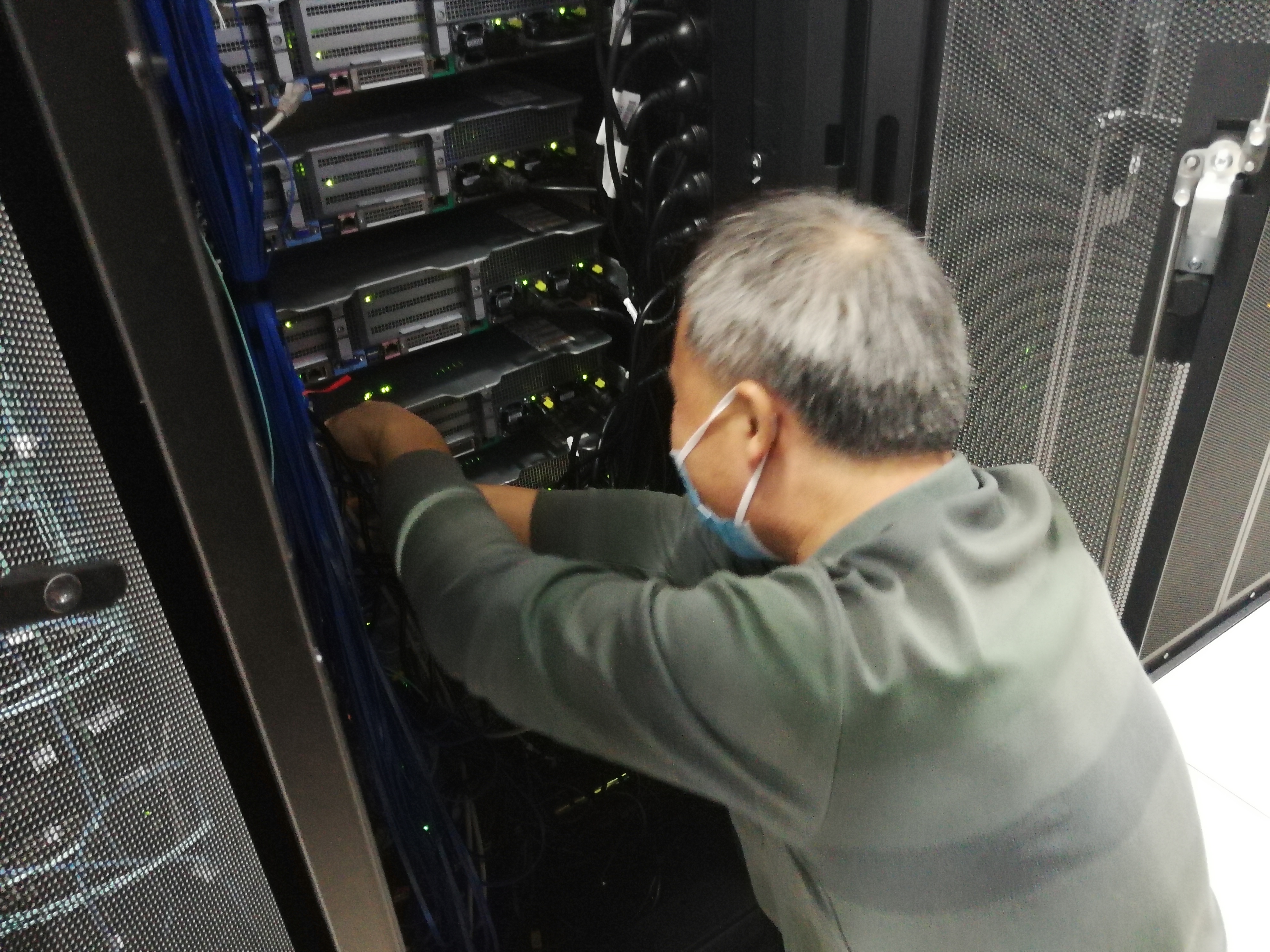

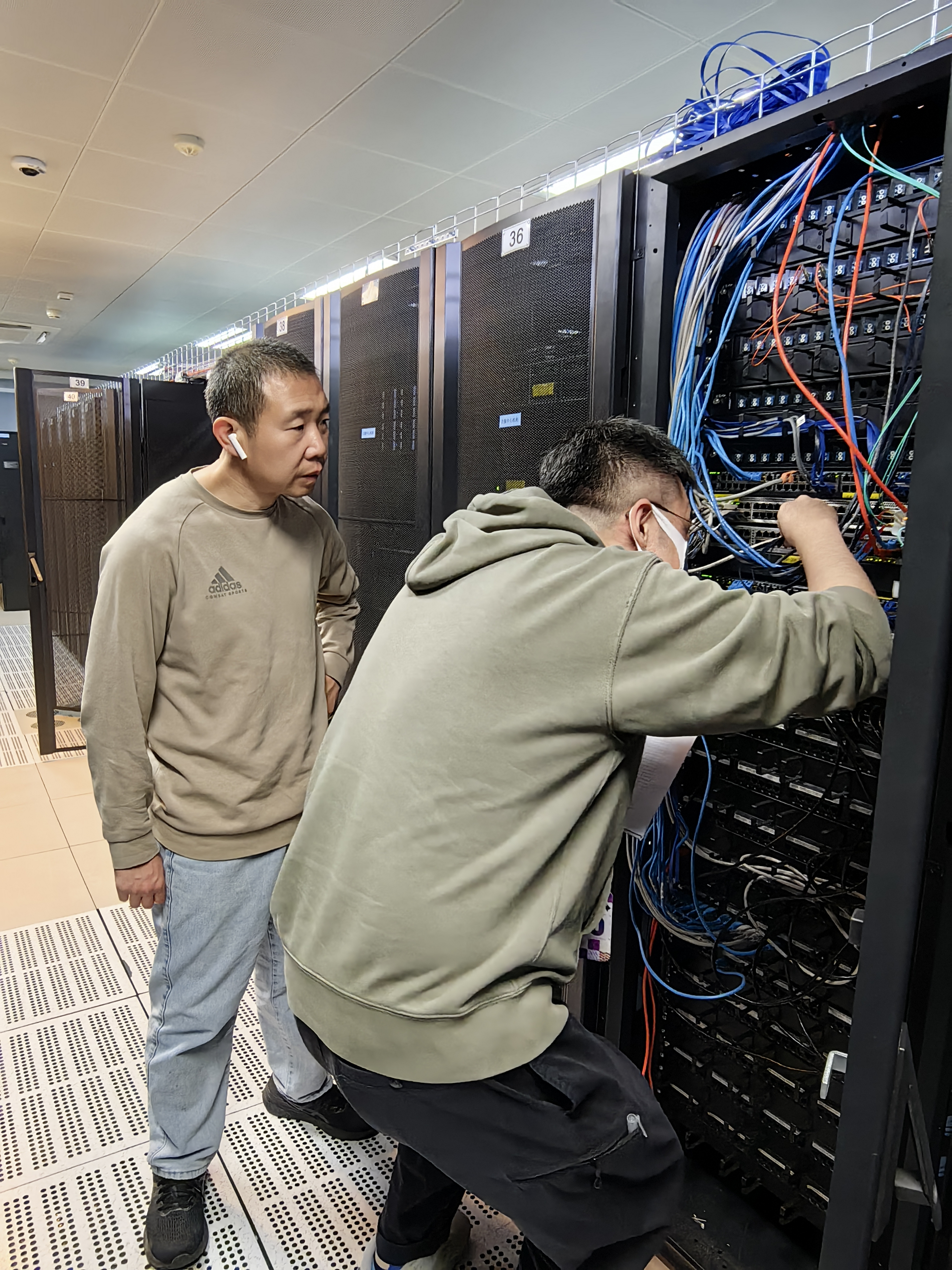

本次影视大楼四层机房核心网络升级既要做好集团内部9台接入交换机、600余条网线和光纤线跳接更新,2台新防火墙的部署,事关影视、新媒体、公众服务和专业服务等集团9家核心单位的实时业务运行;还要对接局信息中心完成上游链路的联调,与全局业务网络的路由宣告……原计划用时2小时才能完成的上述各类复杂工作,在21日当天仅仅35分钟就实现了集团整体网络和业务的平稳运行,真正做到了“无感”更新换代!自此,集团四层机房核心上联带宽翻了2倍,由20Gbps提升至40Gbps,已具备服务器的万兆光纤接入能力,可满足未来日益增长的网络扩展需求。
35分钟无感割接的背后是历时9个月的精心筹备!首先,集团领导高度重视,专门将此项工作列入《集团2023年度工作会议报告》,并给予多次精心指导。其次,业务管理部积极协调局信息中心对接和集团各部门配合作战。在此基础上,数据中心自2月起,细致梳理每一台设备、每一个IP和每一条网线;反复与局里和集团内技术专家研讨网络升级改造工程设计方案与实施部署方案;详细制定细化到逐5分钟的升级工作方案、应急回滚预案,并先后启动了2次全流程割接实战演练和问题应急处置模拟,最大限度确保了集团各核心业务全面稳定运行前提下的“0失误”网络升级。

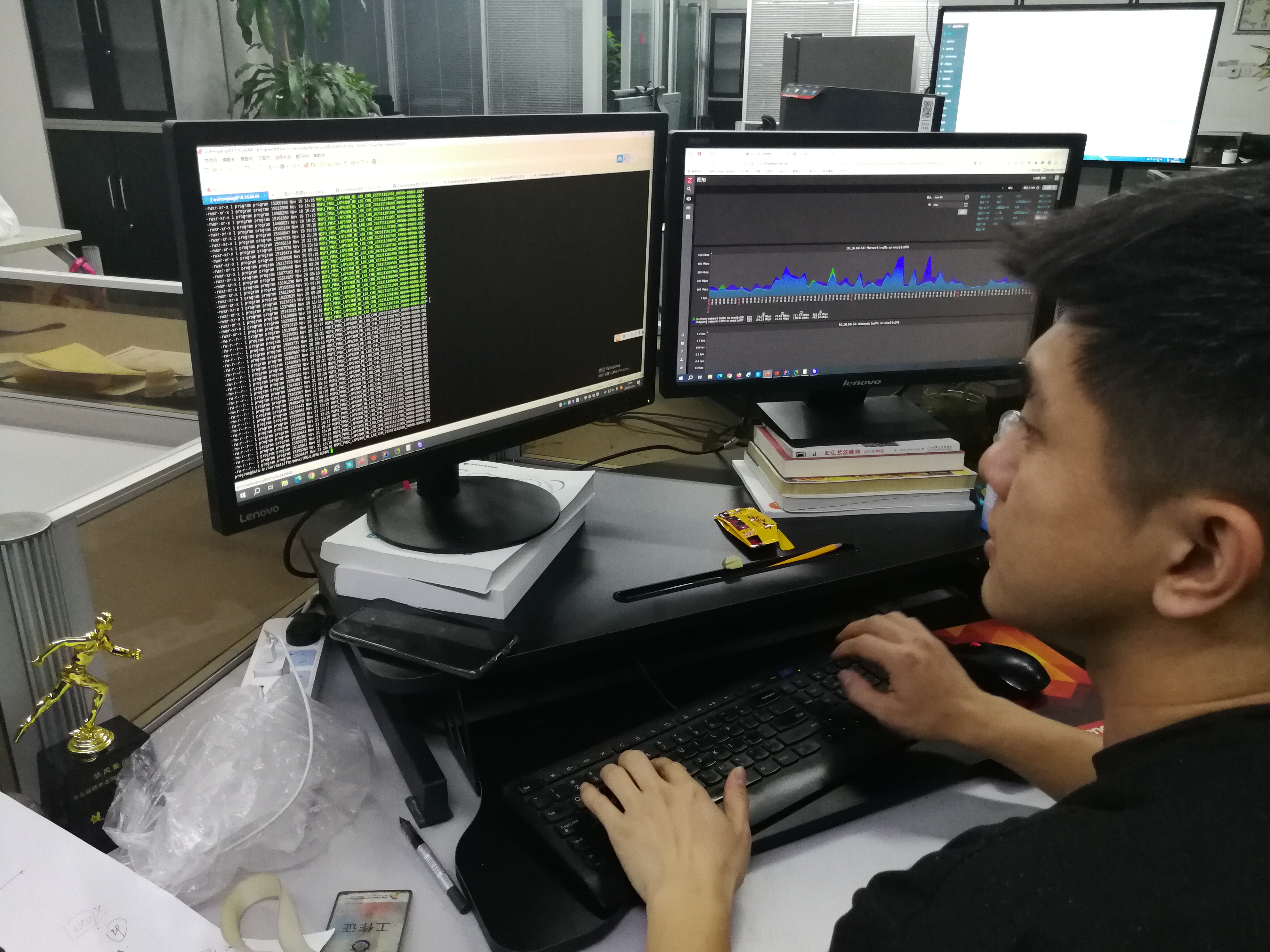

数据中心不仅要确保网络升级的无感体验,更肩负着割接期间同步保障集团数据业务安全供给不间断的重任。特别是四层机房部署着集团大数据智能应用平台关键的数据采集与分发业务!为确保万无一失,数据中心提前在五层机房搭建了数据业务备用系统,实现了网络升级前后的两次系统无感切换,涉及5个上游数源单位、9个账户、12台服务器、400余个流程的调整与变化,达到了“0数据中断”的保障服务目标。
功夫是时间!3年实现集团网络能力跨越式提升
从2021年到2023年,集团的核心网络能力成倍提升,进入大带宽、多功能、多业务接入、全国产化的发展新阶段。
全面升级后的集团影视大楼机房内网业务区、DMZ区、办公区等所有网络设备全部实现国产化改造,同时,消除了以往单点问题,全部采用双路冗余架构,确保网络不间断服务;引入区域安全隔离管控技术,实现不同业务区域间的安全访问控制;在主干网上联信息中心的物理链路不变的情况下,通过技术手段优化,四层核心上联带宽提升2倍、五层核心上联带宽提升3倍,交换机间全部实现万兆互联。整体来看,集团网络具备了更大容量、更强稳定性和更高安全性。
下一步,数据中心还将不断完善网络结构,提升数据运维保障水平,为集团以“两个现代化”全面推动高质量发展提供强有力的网络基础支撑和数据服务保障。(文:刘薇 安冉 审核:刘汉博)
